Neubau einer Abwasserdruckleitung von der Kläranlage Hillesheim bis zur Kläranlage Seelscheid

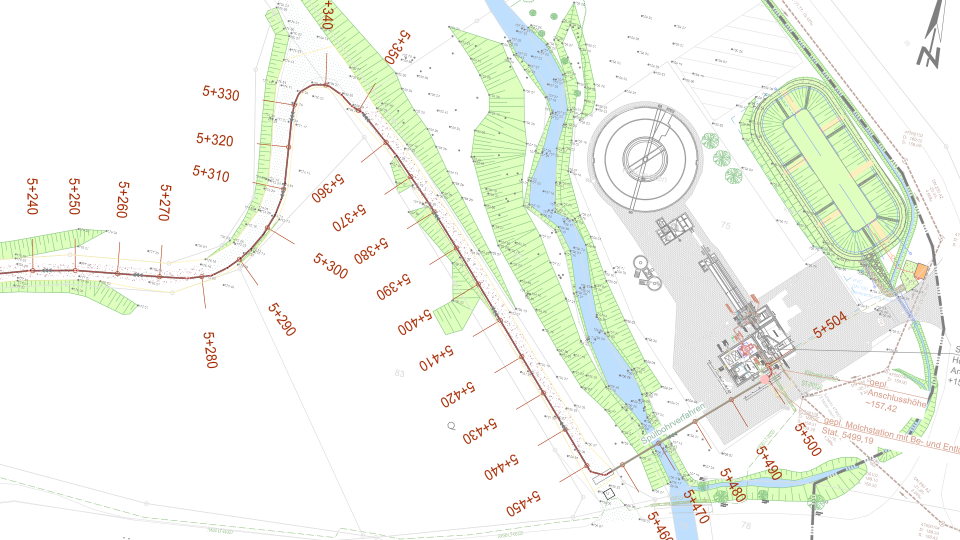

Ausschnitt aus dem Lageplan der Kläranlage Hillesheim

(Ausschnitt aus dem Lageplan der Kläranlage Hillesheim)

Da die Kläranlage Hillesheim im Wasserschutzgebiet der Wahnbachtalsperre liegt und damit erhöhte Anforderungen in Bezug auf das einzuleitende Abwasser bestehen, wurde nach einer wirtschaftlichen Untersuchung entschieden, die Kläranlage Hillesheim stillzulegen.

Das Abwasser aus dem Einzugsgebiet der Kläranlage Hillesheim soll zukünftig der deutlich moderneren Kläranlage Seelscheid zugeführt werden. Zu diesem Zweck soll auf dem Gelände der Kläranlage Hillesheim eine Pumpstation errichtet werden, um das klärpflichtige Abwasser (23 l/s) aus dem Einzugsgebiet der Wahnbachtalsperre zur Kläranlage Seelscheid zu leiten.

Die Überleitung des Abwassers erfolgt in einer PE-Druckleitung, welche im Bereich des Einzugsgebietes der Wahnbachtalsperre zusätzlich leckageüberwacht wird (s.g. 3L-Leitung). Der Bau der Leitung erfolgt ausschließlich in öffentlichen Wegen, überwiegend in Wirtschaftswegen abseits der Hauptverkehrsachsen als offener Grabenbau und stellenweise im Spülbohrverfahren. Es werden trotzdem mehrere Anliegerstraßen auf der insgesamt ca. 5,5 km langen Trasse durchquert, wodurch Einschränkungen für die Anwohnenden zeitweise nicht gänzlich vermieden werden können.

Der Bau der Trasse wurde im November 2025 an der Kläranlage Hillesheim begonnen und wird voraussichtlich bis zum Ende des Frühjahres 2027 andauern.

Der Bau der Leitung erfolgt nicht an einem Stück von der KA Hillesheim zur KA Seelscheid. Daher wird es im Verlauf der Baumaßnahme immer wieder zum Bau einzelner Abschnitte kommen, um sowohl naturschutzrechtliche Auflagen einhalten zu können als auch die Einschränkungen für Anwohnende möglichst gering zu halten. Z.B. wird die Verlegung auf dem Gelände der Franziskus Schule in den Sommerferien stattfinden, um den Schulbetrieb nicht einzuschränken.

Der genaue Baufortschritt ist leider im Vorfeld schwierig vorherzusagen und von vielen Faktoren, vor allem den zu querenden Versorgungsleitungen, der Bodenbeschaffenheiten und der Witterung abhängig. Daher können derzeit keine genaueren Angaben über die Bauzeiträume getroffen werden.

Der Aggerverband und auch die Gemeinde Neunkirchen-Seelscheid werden versuchen, die Anwohnenden über Einschränkungen frühzeitig zu informieren.

Eine Übersichtskarte mit dem Trassenverlauf und den Bauabschnitten wird ebenfalls veröffentlicht.

Geplante Bauabschnitte

Bau Druckleitung mit Stationierung (km+m) Beginn Ende
1. BA 3L KA Hillesheim bis Oberheister (Stat.5+500 bis 4+600) Q4 2025 Q1 2026
2. BA 3L Oberheister Meisterhofstraße (Stat. 4+600 bis 4+300) Q1 2026 Q2 2026
3. BA 3L Oberheister bis Schacht 3 (Stat. 4+300 bis 3+930, Ende 3L Leitung) Q2 2026 Q2 2026
4. BA Schacht 3 bis Eicher Straße (Stat. 3+930 bis 3+280) Q2 2026 Q3 2026
5. BA Eicher Straße bis Am Küppershof (Stat. 3+280 bis 2+900) Q3 2026 Q3 2026
6. BA Am Küppershof bis Bronnenwiese (Stat. 2+900 bis 2+650) Q3 2026 Q3 2026
7. BA Bronnenwiese bis K16 (Stat 2+650 bis 2+300) Q4 2026 Q4 2026
8. BA Spülbohrung unter K16 (Stat. 2+300 bis 2+270) Q3 2026 Q3 2026
9. BA K16 bis Am Sportplatz (Schulgelände, Stat. 2+270 bis 1+880) Q3 2026 Q3 2026
10. BA Am Sportplatz bis Spülbohrung Mahlgasse (Stat. 1+880 bis 1+530) Q4 2026 Q4 2026
11. BA Spülbohrung Mahlgasse (Stat. 1+530 bis 1+220) Q4 2026 Q4 2026
12. BA Spülbohrung NSG bis Rippert (Stat.1+220 bis 0+760) Q1 2026 Q1 2026
13. BA Rippert, Knochenmühlenweg bis Kurve Kläranlage (Stat. 0+760 bis 0+210) Q4 2026 Q1 2027
14. BA Zufahrt Kläranlage (Stat. 0+210 bis 0+000) Q1 2027 Q1 2027
GESAMT 5.500 m Leitungslänge Q4 2025 Q1 2027
Bau Schachtbauwerke  Beginn Ende
Schacht 1 3L Molchstation KA Hillesheim Stat. 5+500 Q2 2027 Q2 2027
Schacht 2 3L Be-/Entlüftungsschacht Stat.4+780 Q1 2027 Q1 2027
Schacht 3 3L Molchstation Stat. 3+930 Q2 2027 Q2 2027
Schacht A Spül- und Reinigungsschacht Stat. 3+300 Q2 2027 Q2 2027
Schacht 4 Be-/Entlüftungsschacht Stat. 2+660 Q2 2027 Q2 2027
Schacht 5 Molchstation Stat. 2+435 Q2 2027 Q2 2027
Schacht 6 Be-/Entlüftungsschacht Stat. 1+880 Q1 2027 Q1 2027
Schacht B Spül- und Reinigungsschacht Stat. 1+080 Q1 2027 Q1 2027
Schacht 7 Molchstation Stat. 0+740 Q1 2027 Q1 2027
Schacht 8 Be-/Entlüftungsschacht Stat. 0+360 Q1 2027 Q1 2027
Anschluss an Drosselschacht auf KA Seelscheid Stat. 0+000 Q2 2027 Q2 2027
